1. Stan zaawansowania realizacji kontraktu:

a) reaktory biologiczne 3A i 3B-

  • wykonano izolację wewnętrzną z żywic epoksydowych

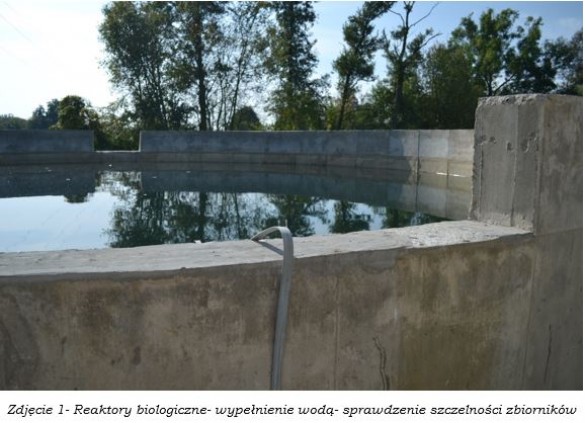

  • wypełniono reaktory wodą, w celu sprawdzenia szczelności zbiorników

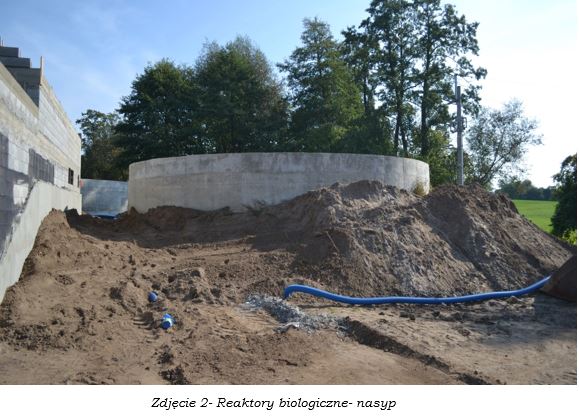

  • wykonano nasyp wokół zbiorników

b) zbiorniki magazynowe osadu 6A i 6B - wykonano obsypkę i zagęszczenie wokół zbiorników

c) pompownia ścieków surowych- wykonano obsypkę i zagęszczenie wokół pompowni

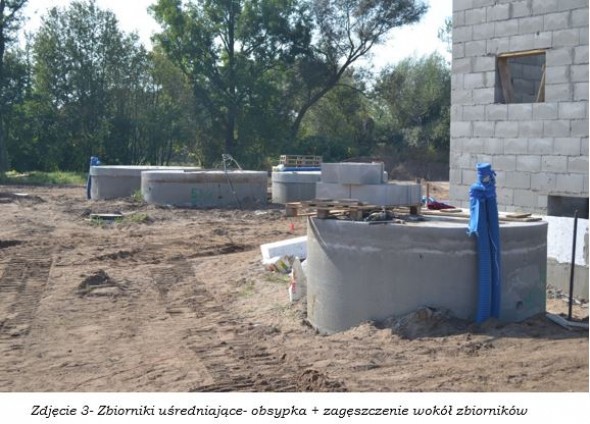

d) zbiorniki uśredniające 5A, 5B , 5C- wykonano obsypki i zagęszczenie wokół zbiorników

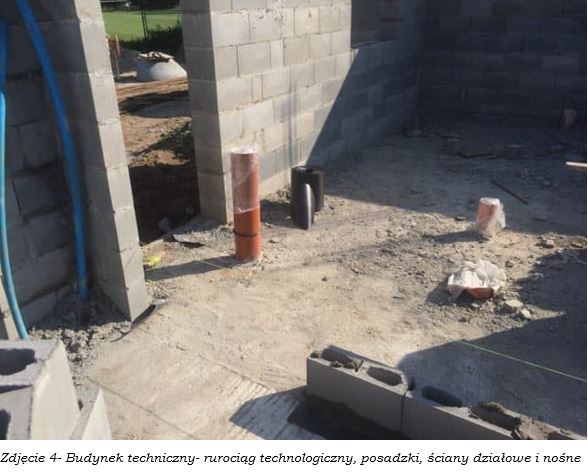

e) budynek techniczny ze ścianą oddz. p.poż.- wykonano prace w następującej kolejności:

  • wykonanie rurociągu technologicznego w postaci kanalizacji sanitarnej grawitacyjnej oraz tłocznej
  • wykonanie przyłącza wodociągowego (wody technologicznej)
  • wylanie posadzki

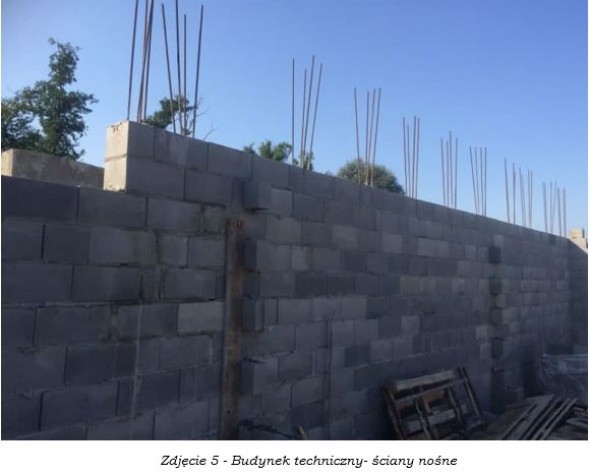

  • budowa ścian nośnych i ścianek działowych

  • wykonanie wieńca żelbetowego
  • wylanie stropu

  • wykonano izolację ścian przyziemia

f) Budynek mechanicznego oczyszczania ścieków- kolejność prac była następująca:

  • wykonano wykopy pod fundamenty budynku mechanicznego oczyszczania ścieków

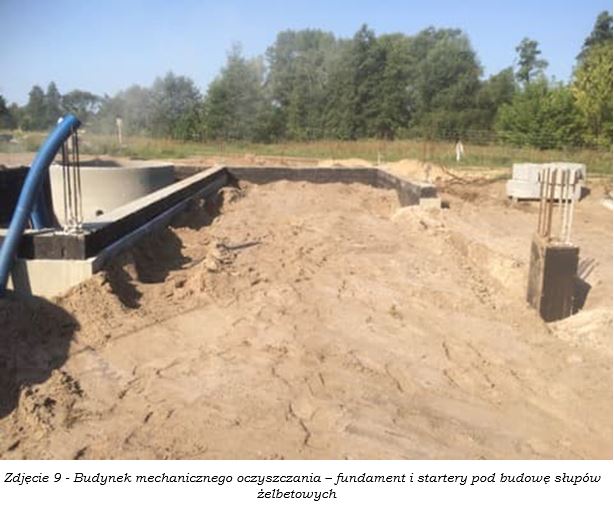

  • wykonano fundament pod budynek techniczny oraz wypuszczono startery pod budowę słupów żelbetowych

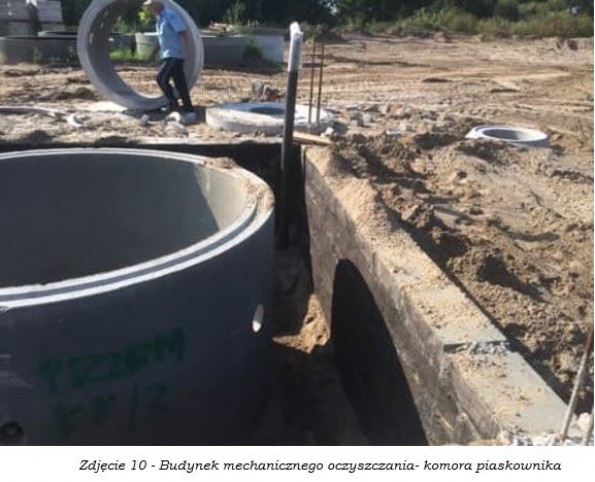

  • wykonano komory: kraty i piaskownika w następującej kolejności robót:

- wykonanie wykopów pod komory,

- posadowienie gotowych konstrukcji komór wykonanych z prefabrykowanych   kręgów żelbetowych, z prefabrykowanych kręgów z dnem na warstwie wyrównawczej z chudego betonu oraz warstwy izolacji z papy,

  • wylanie posadzki
  • budowa ścian nośnych i ścianek działowych

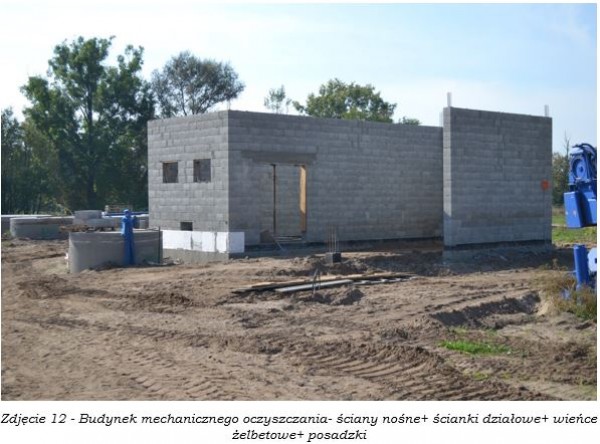

  • wykonanie wieńca żelbetowego

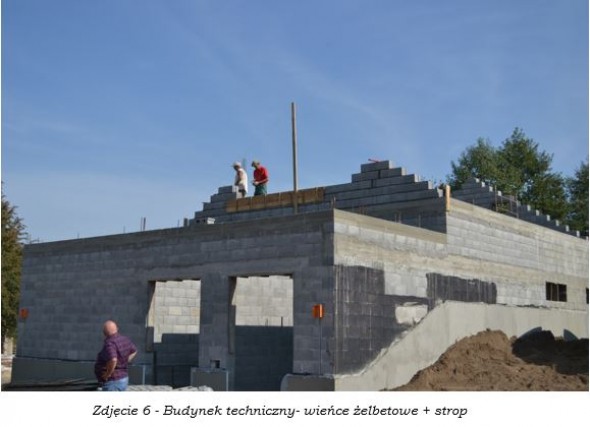

  • wylanie stropu

g) Roboty sanitarne i technologiczne, w tym:

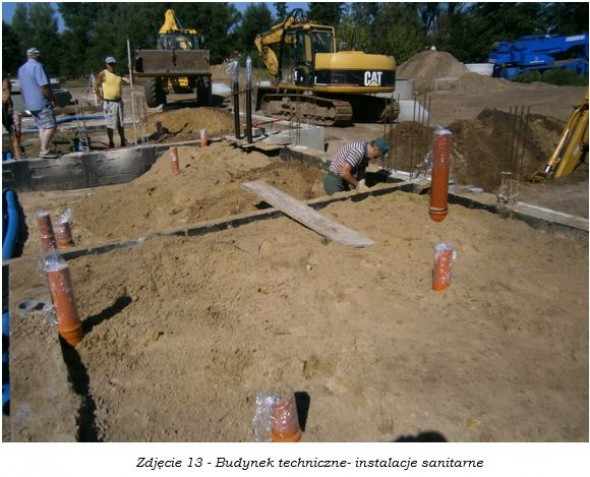

  • instalacje sanitarne w budynku technicznym

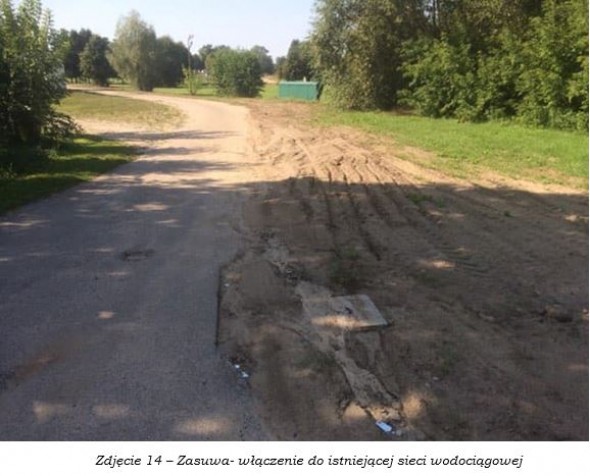

  • sieć wodociągową- włączenie do istniejącej sieci wodociągowej

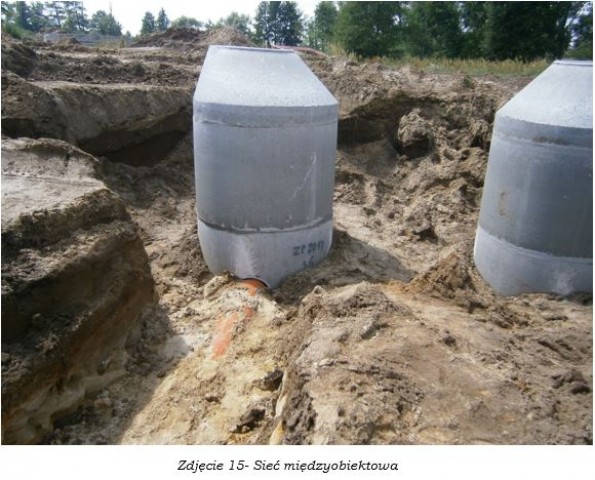

  • sieć kanalizacji sanitarnej międzyobiektowej

h) Odprowadzenie ścieków oczyszczonych do odbiornika- kolejność robót była następująca;

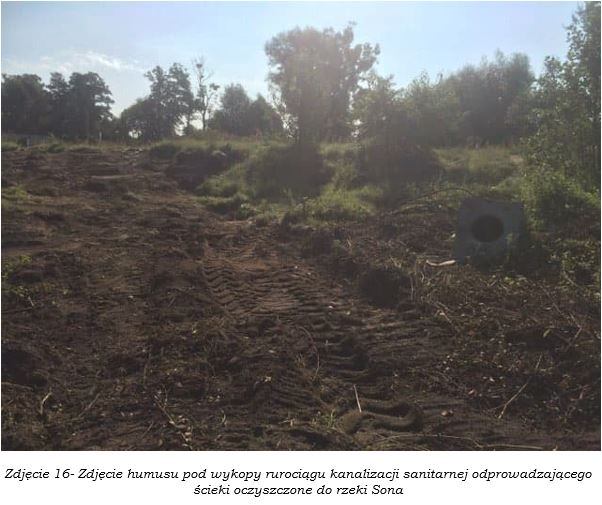

  • wykonano wykopy pod rurociąg kanalizacji sanitarnej, studnię pomiarową ścieków oczyszczonych oraz studnie rewizyjne

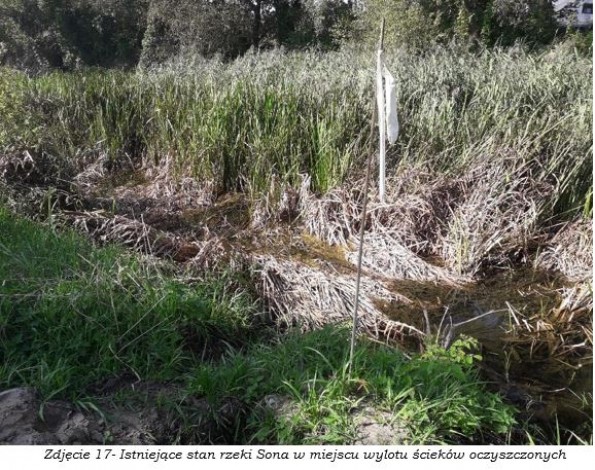

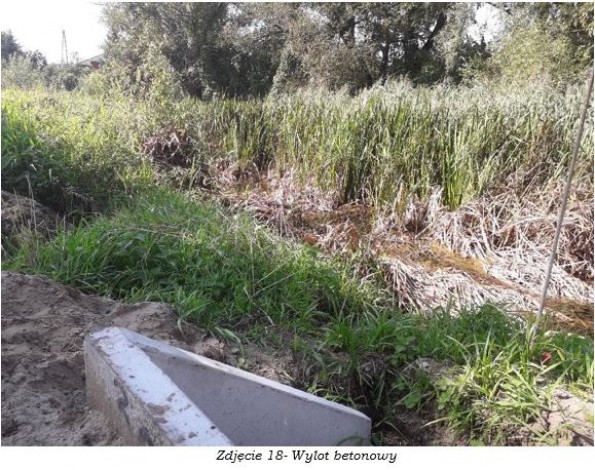

  • wykonano betonowy wlot brzegowy w skarpie rzeki Sona

2. Ujawnione wady i opóźnienia w realizacji inwestycji:

 - brak.
