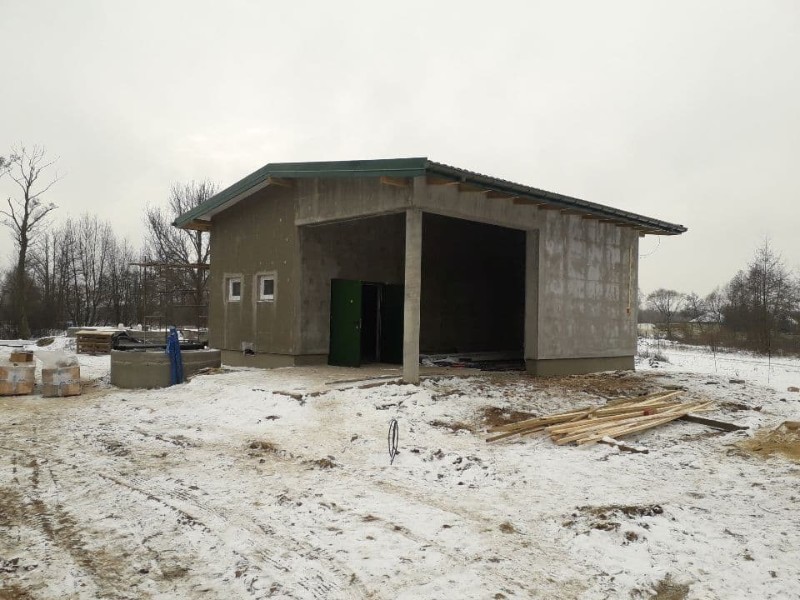

a) budynek techniczny ze ścianą oddz. p.poż. - wykonano prace w następującej kolejności:

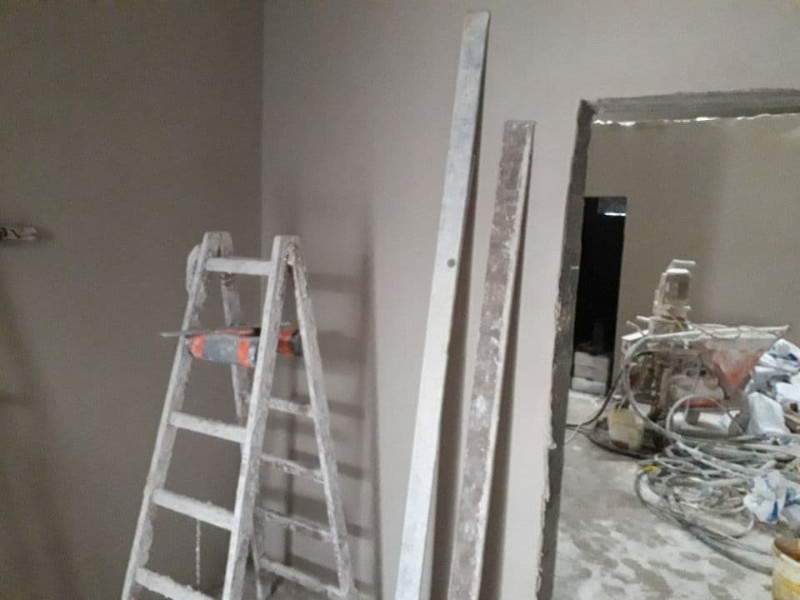

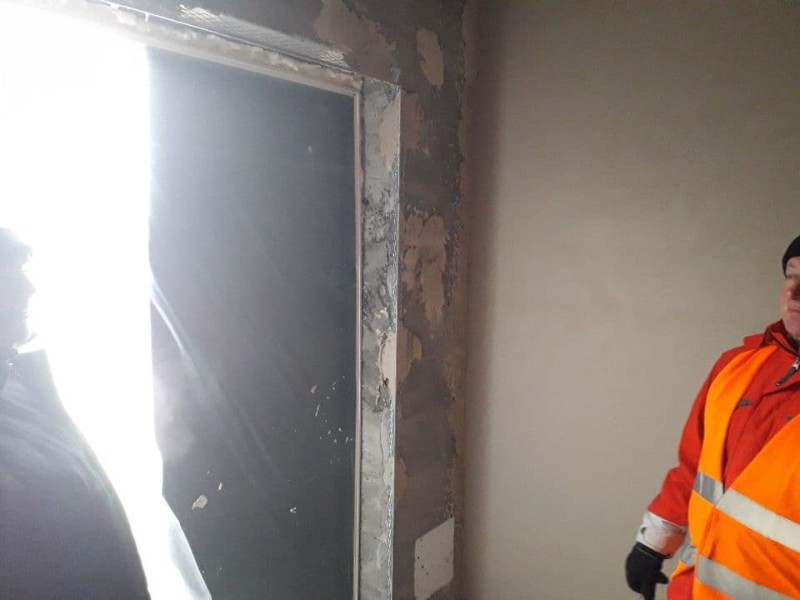

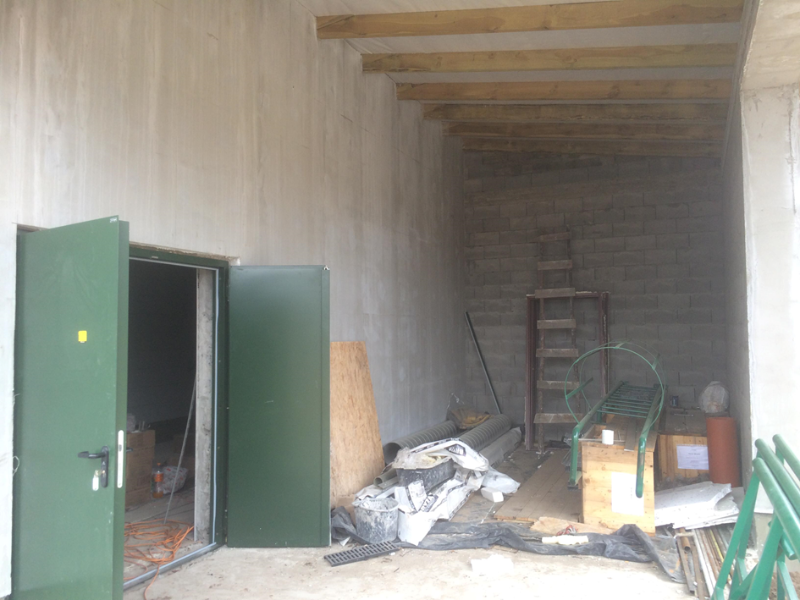

- zakończono montaż stolarki okiennej

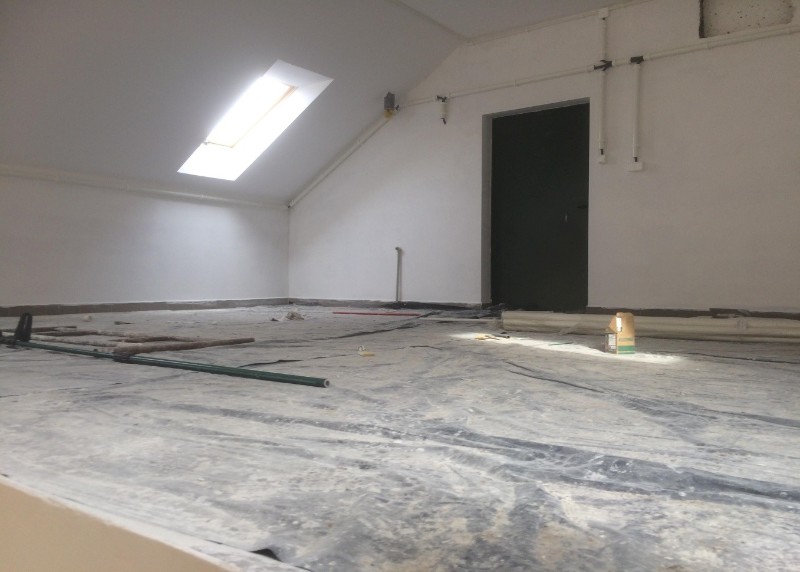

- wykonano prace wykończeniowe wewnętrzne związane z:

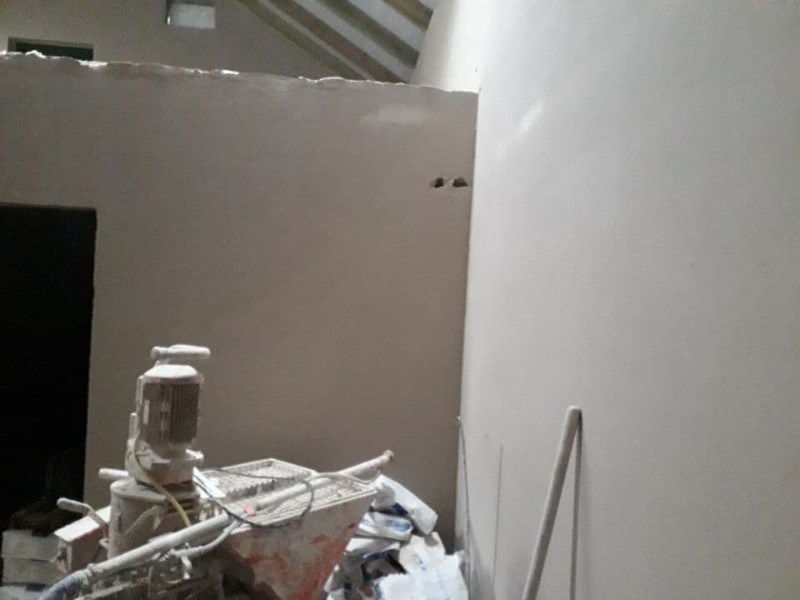

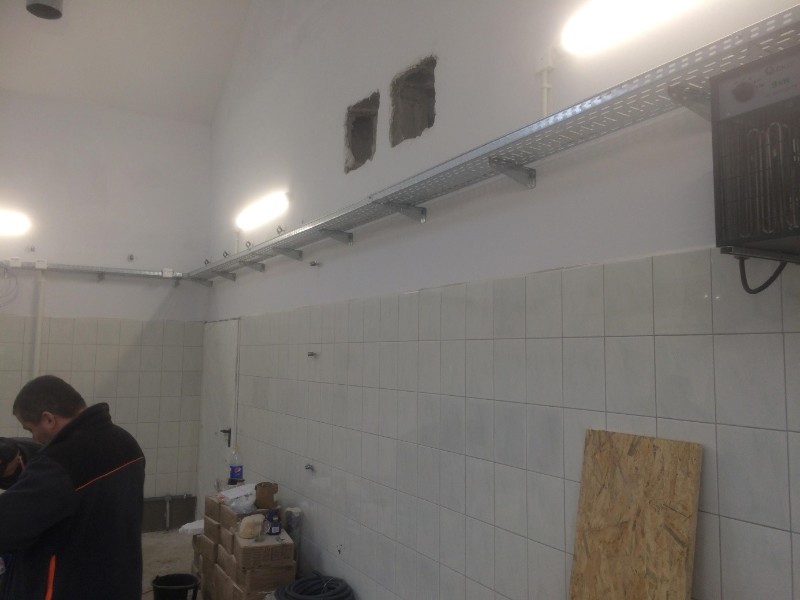

- wykończeniem ścian i sufitów z wyprawy tynkarskiej mineralno - polimerowej na podłożu cementowo - wapiennym szpachlowanym i zagruntowanym preparatem.

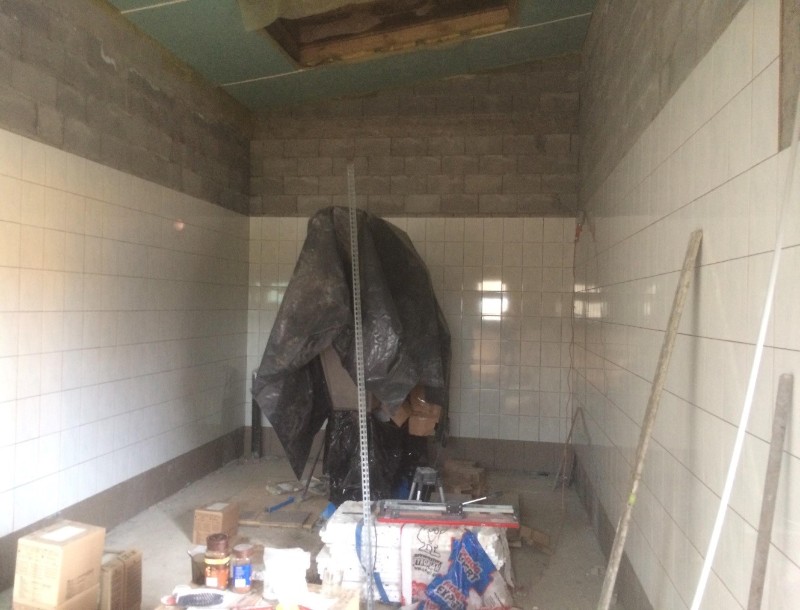

- pomieszczenie techniczne 04 - do wysokości 2,0 m ściany wyłożono glazurą,

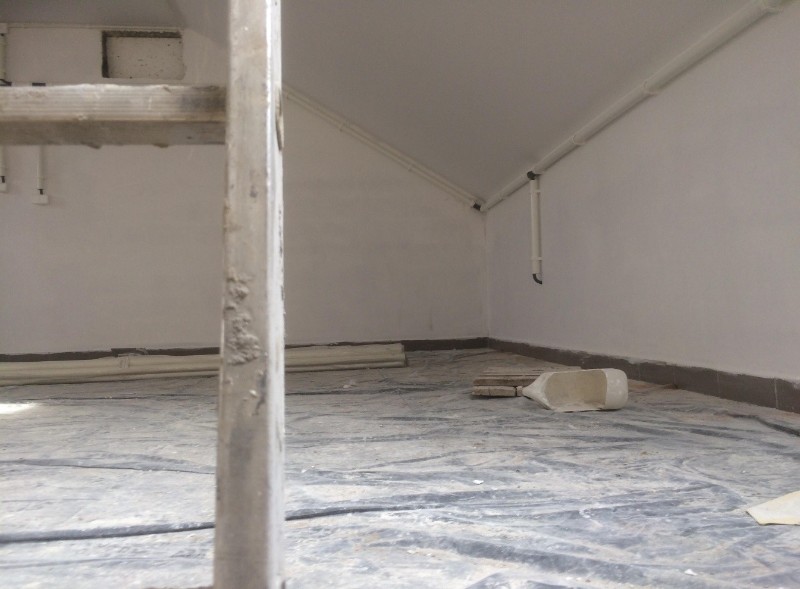

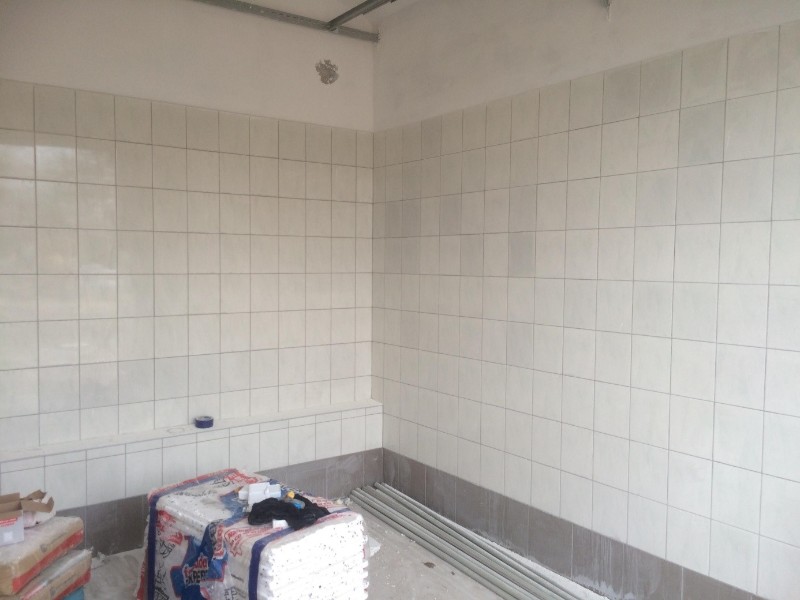

- pomieszczenie 07 - ściana od strony pomieszczenia 04 do pełnej wysokości, pozostałe do wysokości 2,0 m wyłożone glazurą,
- pomieszczenie 08 - ściany pomieszczenia do pełnej wysokości wyłożone glazurą,
- pomieszczenie 04 - przed drzwiami do korytarza umieszczono gumową wycieraczkę o grubości 2 cm i o szerokości drzwi,

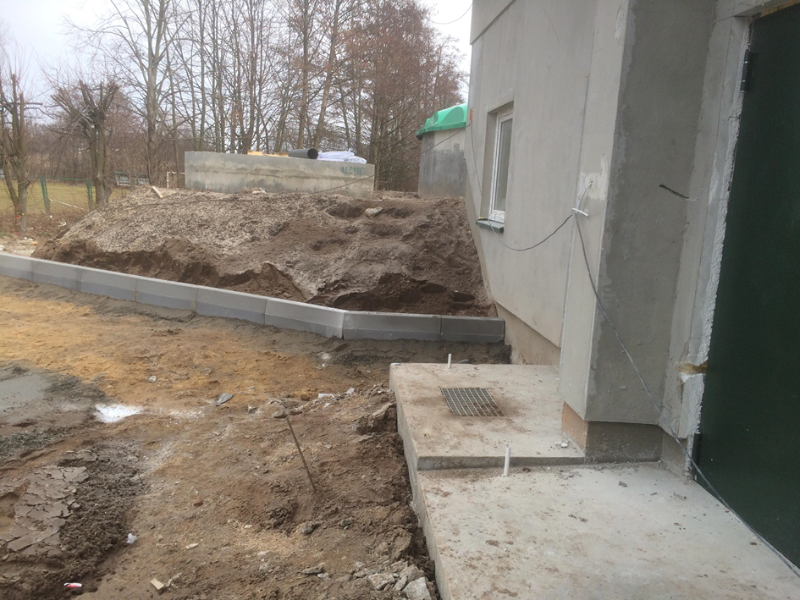

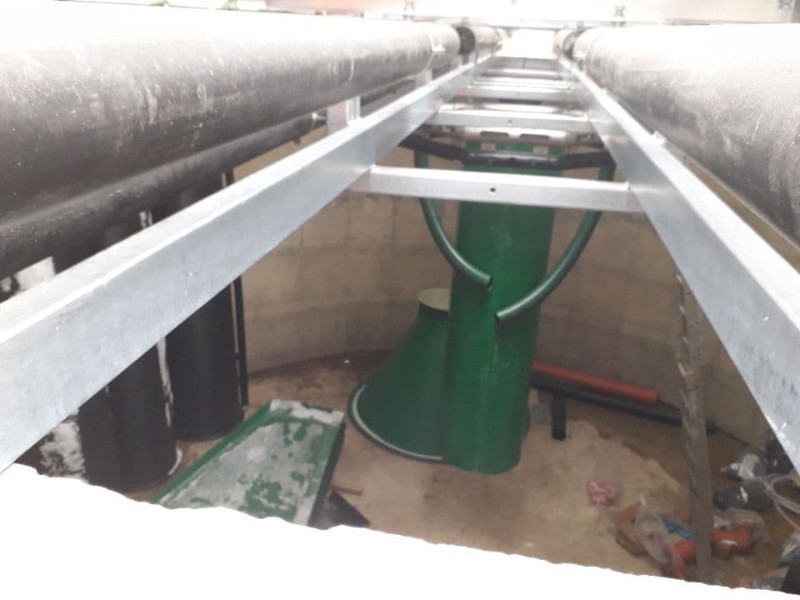

- pomieszczenie techniczne 05 - ściana w osi 2 docieplona styropianem o gr. 5 cm,
- szatnie przepustowe wyłożono glazurą do wysokości 2,0 m, w kabinie prysznicowej glazura do pełnej wysokości,
- pomieszczenie socjalne- powyżej zlewu do wysokości 2,0 m od poziomu podłogi ściana wyłożono glazurą,
- Antresola - wokół otworów w stropie i wzdłuż krawędzi antresoli od strony pustki pomieszczenia technicznego wyłożono cokolik,
- posadzki w pomieszczeniach technologicznych, socjalnym i korytarzu wykonano z gresu kamiennego,
posadzki w pomieszczeniu technicznym 04- wykonano cokół na wysokości płyty,
